成都機場路隧道橋梁樁基托換工程施工重難點簡述

時間:2011-03-15 15:51:00       作者:陳樹波

 引言:本工程包含10個樁基托換、頂升,是全國首例大型橋梁樁基托換工程,也是我司繼2008年施工的深圳創業立交橋樁基托換工程的又一大型樁基托換工程。業主邀請了14家在全國范圍內較優秀的施工單位參與技術方案、施工方案的角逐,我司以在技術方面壓倒性的優勢、過硬的施工管理經驗、優秀的施工團隊脫穎而出,獲得了業主的一致推舉。





一、工程概況

機場路隧道起止里程為DK165+530DK170+920,全長5390米。隧道位于成都市區,除三環路段采用暗挖法施工,其余地段均采用明挖順作法。隧道從成都南站出站后在DK165+530開始下穿,緊沿機場高速公路左側行進,分別下穿西環聯絡線鐵路橋、三環路藍天立交橋、三環路藍天立交匝道橋、成雅高速公路立交橋,下穿時部分樁基與基礎侵入機場路隧道的主體。根據設計圖紙要求,對侵入主體的樁基及基礎分別采用樁基托換通過立交。

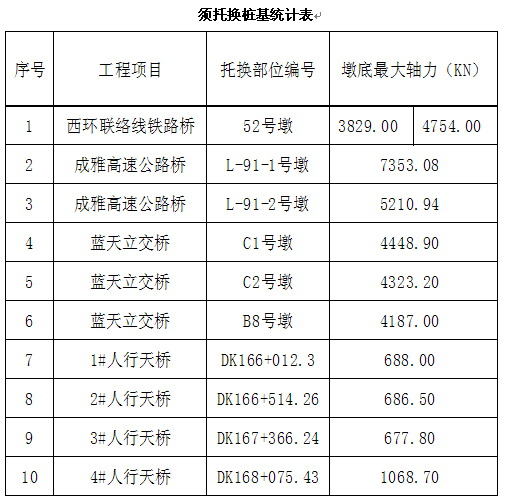

機場路隧道多次下穿既有公路和鐵路橋,分別在DK165+984.25(過西環聯絡線鐵路橋)、DK166+582(過成雅高速立交橋)要穿過既有橋的基礎,隧道區段與橋梁的部分橋墩基礎發生交叉干擾,設計對橋梁采取必要的樁基托換措施。既有橋梁受影響樁基分布統計見下表。









二、頂升施工重點與難點

1.本工程施工工藝較新,且施工環境復雜,因此實施預頂,進行力的體系轉換是本工程的難點之一。

2.托換樁基的橋梁在樁基托換施工中仍繼續正常使用,且橋面車流量較大必定給體系轉換及切樁安全帶來影響,是本工程難點之二。

3.上部結構對新舊樁的不均勻沉降的適應力是相當有限的,舊樁的沉降變形應在沒有新的影響因素情況下,認為已基本穩定,而新的托換樁在受荷后必然產生沉降變形,所以如何控制托換結構的沉降變形是樁基托換的一個核心問題。

三、頂升施工內容及方法

1.安全自鎖裝置及鋼支撐安裝

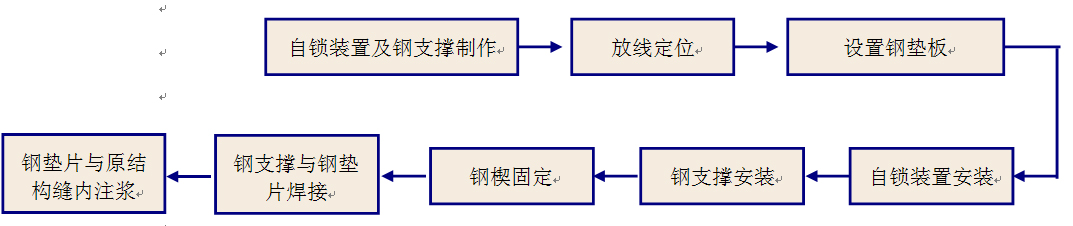

(1)施工流程圖





(2)施工技術措施

①根據設計要求,每一托換樁的樁帽上安裝3個安全自鎖裝置及3個鋼支撐,安全自鎖裝置與鋼支撐將永遠埋置托梁、樁帽間的鋼筋混凝土連接體內。

②將加工成型的鋼墊片,用建筑結構膠按一定的量涂刮在制作好的鋼板表面,結構膠厚度為13mm,中間厚邊緣薄,然后進行安裝,并用環氧砂漿抹平。

③將φ150200壁厚鋼管與鋼墊片滿焊形成鋼支撐,并布置在沿托換樁周三等分位置。安全自鎖裝置安放在靠托換樁的中心,與鋼支撐形成對立的倒三角形狀。千斤頂高度不足時,可采用鋼板墊塊,要求鋼墊塊確保足夠的強度和剛度,承受荷載時穩定性。

2. 頂升施工

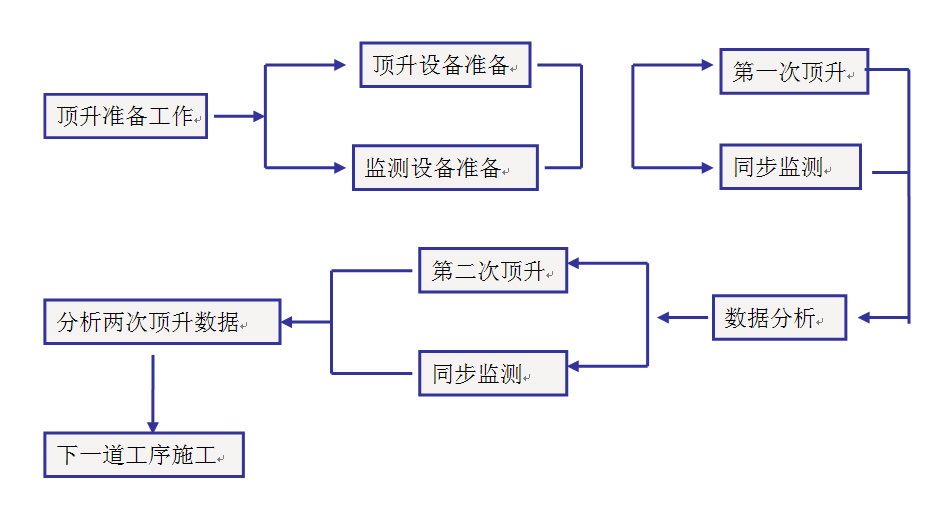

(1)施工流程圖






(2)施工技術措施

①準備工作:清除樁帽子連接部位及頂升操作空間的砂體;樁帽與大梁連接體的清理,確定托換樁施頂荷載分級次數和施頂?shù)臅r間。

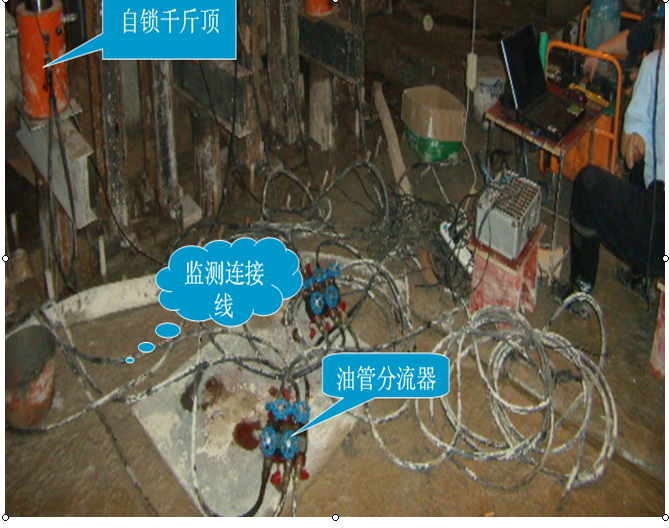

②自鎖頂升千斤頂?shù)陌惭b:在每個樁帽的三處預埋鋼板上分別布置3個自鎖千斤頂。千斤頂高度不足時,可采用鋼板墊塊彌補。自鎖千斤頂安裝之前切斷樁帽與托換梁之間的鋼筋,并撥開鋼筋,使千斤頂能順利地放置在樁帽鋼墊板之上。

③一次頂升:依據各樁位的軸力設計值,確定每個千斤頂允許頂升壓力,對壓力根據施壓過程進行分級,在每級頂升操作中嚴格控制油泵的工作流量和壓力,并通過對上一級出現差值,在下一級進行調整,讓每一級頂升都控制在差值范圍內,防止差值累計超過規定范圍。

④記錄:在頂升過程中,連續記錄監測數據和加載記錄。

⑤安全自鎖裝置鎖定:頂升回落至50~80%頂升力,安全自鎖裝置鎖定,打鋼鍥塊,回落時以托換梁不產生變形為控制值。

⑥二次頂升:在第一次頂升后約30分鐘后進行第二次頂升,通過第二次頂升對第一次預頂?shù)臄?shù)據進行復核與分析,當二次頂升數據變化在第一次預頂數據的15%之內時即可進行下一步施工秩序。

(3)施工注意事項

①在托換梁強度達到設計要求后開始頂升。

②預頂采取分級加載原則,共分10級加載,每級荷載增量為千斤頂加載上限值的10%,不可一次加載到最大值。

③每級加載需保持10min,等結構穩定后方可加次級荷載被托換梁的上抬量不能大于1mm






4)在加載過程中同時應嚴格監測托換梁裂縫的產生及發展,最大裂縫寬度大于0.15mm時,停止加載。

5)預頂時,必須嚴格控制千斤頂?shù)捻斏屯袚Q梁兩端的位移,使得各千斤頂頂升力達到控制值而梁端位移未達到位移范圍值以內。

6)為保證頂升過程安全,自鎖裝置與鋼支撐打鋼鍥塊同步升降。

四、頂升施工措施

1)托換大梁兩端、利用油路并聯,各油路安裝單向閥自鎖裝置,分別由1臺油泵,控制36臺自鎖千斤頂,由兩個小組進行操作。

2)各個環節確定無誤后進行分級加載頂升(每級加載持續10min),各操作小組各就各位,由專人統一指揮。

3)頂升時,必須嚴格控制千斤頂?shù)捻斏屯袚Q梁兩端的位移,各千斤頂頂升力達到控制值而兩端位移未達到位移范圍值以內,或梁端位移值已達到控制值而頂升力未達到控制值時,應立即通知設計方,以便對施工參數進行調控。

4)通過各樁位的監控系統,與監控系統分析信息的反饋來控制油泵的工作系統,達到托換梁兩端的定壓平衡,消除或減少托換梁在頂升過程中所產生的縱向位移。

5)確定各樁位的軸力后再確定每個千斤頂允許頂升壓力,在每級頂升操作中嚴格控制油泵的工作流量和壓力。

6)完成預加頂力,即完成力的轉換和樁的沉降變形,調整自鎖予以鎖定。

五、結語

來自建設部的統計數據顯示,2020年以前全國將有30多個城市進行城市軌道建設,擁有地鐵是全國許多大中城市的夢想,但地鐵項目從立項到獲批,從施工到正式通車都并非一帆風順,僅在施工期間就很難估計要從多少座橋、多少棟既有房屋下面通過,需進行托換、頂升、拔柱托換、梁板式托換等施工。由此看來,加固托換市場大有潛力。引言:本工程包含10個樁基托換、頂升,是全國首例大型橋梁樁基托換工程,也是我司繼2008年施工的深圳創業立交橋樁基托換工程的又一大型樁基托換工程。業主邀請了14家在全國范圍內較優秀的施工單位參與技術方案、施工方案的角逐,我司以在技術方面壓倒性的優勢、過硬的施工管理經驗、優秀的施工團隊脫穎而出,獲得了業主的一致推舉。
